في الساعات الأولى من الصباح.. إنجاز جديد في «الضبعة النووية» باكتمال صبة مبنى التحكم للوحدة الأولى
الخميس 13/أغسطس/2026 - 10:25 ص
طباعة
sada-elarab.com/815738

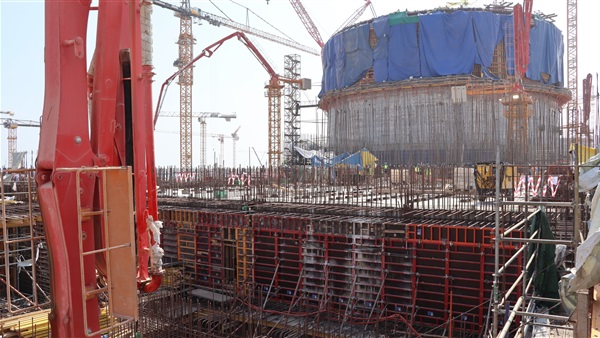

أعلنت هيئة المحطات النووية لتوليد الكهرباء، الانتهاء بنجاح من أعمال الصبة الخرسانية لمبنى التحكم للوحدة النووية الأولى (UCB) بمشروع المحطة النووية بالضبعة، وذلك في تمام الساعة 2:55 صباحًا يوم الإثنين 10 أغسطس 2026، في خطوة جديدة تعكس التقدم المتواصل في أعمال إنشاء المشروع.
ويُعد مبنى التحكم (UCB) أحد المباني الرئيسية بالوحدة النووية، ويضم الأنظمة والمعدات اللازمة لمراقبة وتشغيل أنظمة الوحدة والتحكم فيها، بما يضمن التشغيل الآمن والموثوق وفقًا لمتطلبات الأمان والسلامة النووية.
وشملت أعمال الصبة الخرسانية تنفيذ حوائط ثلاثة قطاعات بالمبنى، بداية من المنسوب +4.700 متر وحتى المنسوب +8.400 متر، بإجمالي حجم خرسانة بلغ نحو 430 مترًا مكعبًا، بالإضافة إلى صب البلاطة الخرسانية للقطاع رقم 10، من المنسوب +8.400 متر وحتى +8.900 متر، بحجم بلغ 120 مترًا مكعبًا.
وبذلك بلغ إجمالي حجم الصبة الخرسانية المنفذة خلال هذه المرحلة 550 مترًا مكعبًا، جرى تنفيذها على مدار 11 ساعة متواصلة، بمشاركة نحو 90 مهندسًا وعاملًا، بما يعكس حجم التنسيق والجهود المبذولة من فرق العمل بالموقع لضمان تنفيذ الأعمال وفق أعلى المعايير والأكواد الفنية المعتمدة.
وأكدت الهيئة أن تنفيذ الأعمال تم استنادًا إلى نتائج الاختبارات الإتلافية وغير الإتلافية الناجحة، وبما يضمن تحقيق متطلبات السلامة الإنشائية للمبنى.
وبلغ إجمالي حجم الخرسانة المنفذة حتى الآن في هذه المرحلة من مبنى التحكم بالوحدة النووية الأولى أكثر من 4 آلاف متر مكعب، منها نحو 2500 متر مكعب للحوائط الخرسانية و1500 متر مكعب للبلاطات الخرسانية.
من جانبه، أكد الدكتور المهندس شريف حلمي، رئيس مجلس إدارة هيئة المحطات النووية لتوليد الكهرباء، أن الانتهاء من أعمال الصبة الخرسانية لمبنى التحكم، الذي يضم غرفتي التحكم الرئيسية والاحتياطية للوحدة النووية الأولى، يمثل خطوة مهمة وإنجازًا جديدًا يضاف إلى سجل تقدم الأعمال الإنشائية بالمحطة.
وأشار إلى أن هذا الإنجاز يعكس مستوى التنسيق والتعاون المثمر بين هيئة المحطات النووية لتوليد الكهرباء، باعتبارها مالك ومشغل المشروع، وشركة «أتوم ستروي إكسبورت» بصفتها المقاول العام الروسي للمشروع، مؤكدًا استمرار الهيئة في المتابعة الدقيقة لمختلف المخططات والمراحل التنفيذية لضمان أعلى معايير الجودة والسلامة والأمان النووي.
بدوره، أوضح أليكسي كونونينكو، نائب رئيس شركة «أتوم ستروي إكسبورت» ومدير مشروع إنشاء المحطة النووية بالضبعة، أن إنجاز أعمال الصبة الخرسانية لمبنى التحكم يمثل خطوة متقدمة نحو استكمال الأنظمة الحيوية والمباني الرئيسية للوحدة النووية الأولى، ويعكس الاحترافية العالية والالتزام الصارم من مختلف فرق العمل بالجداول الزمنية المحددة للمشروع.
ويأتي الانتهاء من أعمال الصبة الخرسانية لمبنى التحكم ليؤكد استمرار معدلات التنفيذ والتقدم في مشروع المحطة النووية بالضبعة، الذي يشهد تنفيذًا متواصلًا لمختلف الأعمال الإنشائية والتركيبات وفقًا للمعايير الفنية المعتمدة.
وتخضع أعمال الإنشاء والتركيب بالمشروع لعمليات تفتيش وفحص دقيقة من فرق المتابعة والإشراف التابعة لهيئة المحطات النووية لتوليد الكهرباء، بعد استيفاء الإجراءات الرقابية والحصول على الموافقات اللازمة من هيئة الرقابة النووية والإشعاعية المصرية، بما يضمن الالتزام بأعلى معايير الجودة والأمان والسلامة النووية.
