رئيس مجلس الإدارة
أمانى الموجى
نائب رئيس مجلس الإدارة
م. حاتم الجوهري
رئيس التحرير
ياسر هاشم
ads
اخر الأخبار
محافظ كفر الشيخ يطلق رؤية متكاملة لتمكين المرأة اقتصاديًا واجتماعيًا وتعليميًا ودعم 100 صيادة أسماك إحالة أوراق 6 متهمين بقتل "عبدالله الشاذلي" في البحيرة إلى المفتي.. والحكم 21 يوليو محافظ أسيوط يهنئ الرئيس السيسي والشعب المصري بمناسبة حلول العام الهجري الجديد 1448هـ إزالة 22 حالة تعدي على الأراضي الزراعية ومخالفات بناء خلال المرحلة الثانية من الموجة الـ29 محافظ أسيوط يستقبل وزير الدولة للإنتاج الحربي ويتفقدان مشروعات "حياة كريمة" رئيس جامعة كفر الشيخ يشهد فعاليات الاحتفال بختام أنشطة تحالف إقليم الدلتا للعام الجامعي 2025/2026 تحرك ميداني بجنوب سيناء لتيسير تراخيص العمالة الأجنبية واستجابة واسعة من المنشات السياحية سفيرا العراق والإمارات بالقاهرة يبحثان تعزيز التعاون الثنائي وتفعيل العمل العربي المشترك تدريبات "جيم" واستشفاء لمنتخب مصر استعداداً لنيوزيلندا مصر تدين افتتاح ما يسمى بسفارة "أرض الصومال" في مدينة القدس المحتلة

محافظات

محافظ أسيوط: تشغيل محطة كهرباء غرب بقدرة 1500 ميجاوات أكتوبر القادم بتكلفة مليار و220 مليون دولار

الأحد 14/يناير/2018 - 02:49 م
صدى العرب
طباعة
أسيوط/ كمال ثابت

ياسر الدسوقي: بدء تجارب المرحلة الثانية لمحطة كهرباء غرب أسيوط مايو القادم والتشغيل في سبتمبر بتكلفة 450 مليون دولار

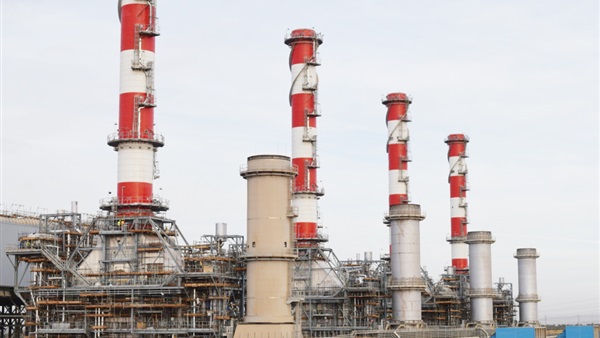

أعلن المهندس ياسر الدسوقي محافظ أسيوط عن إنتهاء نسبة 97% من الأعمال الكهربائية و90% من الاعمال الميكانيكية لمحطة كهرباء غرب أسيوط المركبة ونسبة 96% من الاعمال المدنية والتي سيصل حجم طاقتها الانتاجية من الكهرباء الى  قدرة 1500 ميجاوات بتكلفة إجمالية للمشروع بلغت مليار و220 مليون دولار للمرحلتين الأولى والثانية بعد التشغيل والذى يعد واحدا من أكبر المشروعات القومية التى تشهدها جمهورية مصر العربية والذى يسهم بشكل كبير فى تغذية الشبكة العامة للجمهورية بالكهرباء.
وأوضح المهندس ياسر الدسوقى انه تم الإنتهاء من المرحلة الاولى لمحطة كهرباء غرب أسيوط المركبة بقدرة 1000 ميجاوات وتم التشغيل التجارى لها بالتتابع من  مايو وحتى أغسطس 2015 ويتوقع عمل التجارب المبدئية للوحدتين البخاريتين للمرحلة الثانية بقدرة 500 ميجاوات فى مايو ويونيو 2018 والتشغيل التجارى فى سبتمبر وأكتوبر 2018 مشيرا إلى أن إنتاج محطة كهرباء غرب أسيوط يرتبط بالشبكة العمومية 220 ك.ف عن طريق 6 دوائر لتغذية الشبكة العامة للجمهورية.
وأشار محافظ أسيوط الى وعد القيادة السياسية للبلاد برئاسة السيد عبد الفتاح السيسي رئيس الجمهورية بتخطي عقبة انقطاع التيار الكهربائي عن البلاد وهو الامر الذي تحقق الآن بزيادة عدد محطات الكهرباء وتغطياتها الكاملة لكافة انحاء المحافظات وايضا العمل على التوسع الرأسي بزيادة الطاقة الانتاجية للمحطات مضيفاً أن الرئيس السيسي وجه عناية خاصة بالعمل والتنسيق نحو تذليل العقبات والمشكلات أمام الإنتهاء من أعمال المشروعات القومية وكل ما يتعلق بخدمة  المواطن في كل مكان على أرض مصر لافتا الى أن الرئيس افتتح محطة كهرباء غرب اسيوط في عام 2016.
وأوضح المهندس ياسر الدسوقي  ان مشروع محطة كهرباء غرب اسيوط المركبة تصل تكلفته الاجمالية إلى مليار و220 مليون دولار للمرحلتين الاولى والثانية وللمرحلة الثالثة والتى تم انشائها على مساحة 85 فدانا جنوب معمل أسيوط لتكرير البترول وتعد واحدة من أضخم محطات الكهرباء في مصر  وتضم 8 وحدات توليد كهرباء قدرة كل وحدة 125 ميجاوات وتم تنفيذ المرحلة الاولى منها على 3 مراحل.
وقال مدير المشروعات بشركة أوراسكوم المهندس أحمد الفايد أن مشروع محطة توليد كهرباء غرب أسيوط أحد أهم مشاريع تنمية الصعيد وذلك للتغلب على انقطاع الكهرباء إذ يعتبر هذا الإنجاز من حيث سرعة التنفيذ وكفاءة العمل من أكبر الإنجازات التي تمت بوزارة الكهرباء والطاقة ليس في مصر وحسب بل في الشرق الأوسط.

وقال المهندس إبراهيم الشحات رئيس مجلس إدارة شركة الوجه القبلى لإنتاج الكهرباء انه تم الإنتهاء من الإختبارات النهائية على المحولات الرئيسية والمساعدة والإشارات المتبادلة بين عنابر الجهد المتوسط ولوحة وقايات المولد الرئيسى وكذلك مفاتيح عنبر 220 ك ف بمحطة كهرباء غرب أسيوط فضلا عن وضع الجهد بنجاح على المحولات الرئيسية والمساعدة للوحدتين البخاريتين وعلى قضبان الموديول الأول والثانى وجارى العمل فى الإختبارات النهائية (Hot Commissioning) على مواتير الجهد المتوسط والمنخفض.
وأضاف المهندس إبراهيم الشحات انه تم الإنتهاء من أعمال التركيبات الميكانيكية لعدد 4 غلايات بخار HRSG للموديول الأول وجارى إستكمال التركيبات لمواسير الخروج والدخول للموديول الاول وتم تركيب تربينة الضغط العالى وجارى إستكمال تركيب خطوط البخار وتم تركيب المولد الكهربائى وتركيب طلمبات التغذية لعدد 8 طلمبات وتم تركيب طلمبات التكاثف لعدد 3 طلمبات وتم تركيب منظومة تبريد الزيت بالمياه الخدمية وتم الإنتهاء من أعمال التركيبات الميكانيكية لبلوف خروج الغازات من التربينات الغازية.
وبالنسبة للوحدة المركبة للموديول الثانى فتم الإنتهاء من أعمال التركيبات الميكانيكية لعدد 4 غلايات بخار HRSG وتم إجراء إختبارات ضغط هيدروليكى لها بالإضافة إلى الإنتهاء من اعمال الغسيل الكيميائى لعدد 3 غلايات وتم الإنتهاء من أعمال التركيبات الميكانيكية لبلوف خروج الغازات من التربينات الغازية لعدد 4 تجهيزا لبدء إختبارات التسليم وتم تركيب تربينة الضغط العالى وتركيب المولد الكهربائى وتركيب طلمبات التغذية لعدد 8 طلمبات وتم تركيب طلمبات التكاثف لعدد 3 طلمبات والإنتهاء من تركيب مراوح هواء تبريد لمكثف الهواء وتم تركيب منظومة تبريد الزيت بالمياه الخدمية.
وبالنسبة للأعمال المدنية فتم الإنتهاء من أعمل تركيب الهيكل المعدنى لمبانى التربينات موديل 1 ، 2 وتغليفها بألواح معدنية وتم الإنتهاء من أعمال الهيكل المعدنى والمبانى لمبانى الكنترول موديول 1 و 2 وجارى اعمال التشطيبات وتم الإنتهاء من الهيكل الخرسانى وأعمال المبانى لغرفة التحكم وجارى أعمال التشطيبات لغرف التحكم كما تم الإنتهاء من تركيب وإختبار كاميرات المراقبة حول أسوار محطة كهرباء غرب أسيوط.

محافظ أسيوط: تشغيل محطة كهرباء غرب بقدرة 1500 ميجاوات أكتوبر القادم بتكلفة مليار و220 مليون دولار
محافظ أسيوط: تشغيل محطة كهرباء غرب بقدرة 1500 ميجاوات أكتوبر القادم بتكلفة مليار و220 مليون دولار
محافظ أسيوط: تشغيل محطة كهرباء غرب بقدرة 1500 ميجاوات أكتوبر القادم بتكلفة مليار و220 مليون دولار

إرسل لصديق

ads

تصويت

هل تتوقع خفض البنك المركزي المصري أسعار الفائدة اليوم؟

هل تتوقع خفض البنك المركزي المصري أسعار الفائدة اليوم؟
ads
ads
ads

تابعنا على فيسبوك

تابعنا على تويتر

ads
